به نام خدا

با سلام و احترام

نیاز اجتناب‌ناپذیر کشور به تولید برق (به ویژه انرژی‌های تجدیدپذیر)، سرمایه‌گذاری در طرح‌های احداث نیروگاه خورشیدی را به‌ یک فرصت سرمایه‌گذاری پر سود تبدیل کرده است.

نیازهای جدید به انرژی در جهان از بزرگترین چالش‌ها و از داغ‌ترین موضوعات سرمایه‌گذاری است. ناترازی فعلی کشور ایران صرفا برای نیازهای قبلی است. هرگونه رشد و توسعه آتی کشور در صنایع و معادن و کشاورزی، حل مشکلات حمل‌ونقل، آلودگی شهرها، حل مشکلات مرتبط با تصفیه و توزیع آب و ... نیازمند تولید انرژی بیشتر است. اما نیروگاه‌های گازی کشور فرسوده شده، منابع انرژی فسیلی محدود و برای نیاز فعلی کشور نیز ناترازی داریم. لذا سرمایه‌گذاری در این خصوص مولد، پرسود و پایدار بوده و از سویی موجب کاهش مشکلات معیشتی مردم خواهد شد.

 با عنایت به ماموریت اصلی این موسسه (ارتقا رفاه حال و آتی اعضا از طریق ارائه خدمات نوین)، در تلاشیم بستری شفاف برای سرمایه‌گذاری اقتصادی اعضا در این پروژه فراهم نماییم؛ به‌گونه‌ای که متقاضیان بتوانند برای پس‌انداز و رفاه آتی خود، در خصوص این سرمایه‌گذاری، با نتایج اقتصادی و البته ریسک‌های ذیل تصمیم‌گیری نمایند.

"فرم دریافت وام مرتبط با  نیروگاه خورشیدی"

 بخش۱) چرا سرمایه‌گذاری در نیروگاه انرژی خورشیدی



-) سودآوری سرمایه‌گذاری در نیروگاه خورشیدی
سرمایه‌گذاری در نیروگاه‌های خورشیدی یکی از بهترین فرصت‌ها است. این نوع سرمایه‌گذاری دو مزیت اصلی دارد:

۱. درآمد حاصل از فروش برق: نیروگاه‌ها برق تولیدی خود را می‌فروشند و از این طریق درآمد کسب می‌کنند.

۲.افزایش ارزش دارایی: با توجه به وابستگی تجهیزات نیروگاهی به ارز، ارزش خود نیروگاه (و در نتیجه قیمت سهام آن) به مرور زمان افزایش می‌یابد. این افزایش ارزش، سود اضافی برای سرمایه‌گذاران محسوب می‌شود.
نرخ بازگشت سرمایه (سودآوری):

سناریو۱: اگر تعرفه فروش برق سالانه ۳۵% افزایش یابد، نرخ بازگشت سرمایه به ۶۰% می‌رسد (بر اساس مفروضات واقعی سال‌های اخیر کشور).

سناریو۲: اگر تعرفه فروش برق سالیانه ۲۵% افزایش یابد، نرخ بازگشت سرمایه حدود ۴۵% خواهد بود.

مقایسه با سایر سرمایه‌گذاری‌ها: برای مثال، سرمایه‌گذاری در واگن‌های قطار، بازدهی کمتری (حدود ۴۰% کمتر) نسبت به نیروگاه خورشیدی دارد.
نکته مهم: نرخ بازگشت سرمایه به طور مستقیم به تعرفه فروش برق در کشور بستگی دارد و ممکن است تغییر کند.
مثال برای درک بهتر سودآوری: اگر نرخ بازگشت سرمایه ۵۰% باشد، یعنی از هر ۱۰۰ میلیون تومان سرمایه‌گذاری، انتظار می‌رود در طول ۷ سال، سالانه ۵۰ میلیون تومان سود حاصل شود (به طور میانگین).
دوره بازگشت سرمایه:پیش‌بینی می‌شود سرمایه شما در حدود ۳ تا ۴.۵ سال پس از شروع به کار نیروگاه، بازگردد.
نحوه دریافت سود: سود حاصل از تولید برق، پس از تأیید در مجمع سالانه شرکت، بین سهام‌داران توزیع خواهد شد.این سودآوری پایدار، حداقل تا ۳۰ سال برای سهام‌داران ادامه خواهد داشت.
چرا این سرمایه‌گذاری در آینده سودآورتر خواهد بود؟
با توجه به کمبود شدید انرژی در وضع فعلی کشور، فرسودگی برخی نیروگاه‌های حرارتی موجود، و وابستگی هرگونه توسعه کشور به تولید انرژی بیشتر، سهام‌داری در نیروگاه‌های خورشیدی بسیار جذاب به نظر رسیده و مقصد سرمایه‌گذاری هلدینگ‌های اقتصادی کشور شده است.

-) در حال حاضر امکان فروش انرژی حاصل از نیروگاه خورشیدی در تابلوی سبز بورس انرژی فراهم است و کارخانه‌ها و صنایع نیازمند برق اقدام به خرید می‌نمایند. تضمین خرید با قیمت مناسب توسط وزارت نیرو نیز برای برخی پروژه‌ها فراهم شده است.

-) در برخی مجوزهای نیروگاه خورشیدی، امکان صادرات انرژی حاصله با تعرفه ارزی (در شرایط غیر پیک نیاز داخلی) فراهم است.

-) درآمد حاصل از انرژی خورشیدی در این سال‌ها معمولاً همگام با تورم تعدیل شده است.

-) بهره‌برداری و نگهداری نیروگاه با حداقل پیچیدگی است و حداقل 30 سال درآمدزایی قابل تضمین برای آن وجود دارد.

-) از منظر مسئولیت اجتماعی، حضور در این طرح به معنای سهیم بودن در کاهش وابستگی به سوخت‌های فسیلی است. همچنین این سرمایه‌گذاری گامی مؤثر در کاهش ناترازی انرژی در کشور و ایجاد آینده‌ای پاک‌تر و سالم‌تر برای نسل‌های آینده محسوب می‌شود.

 توجه: مزایای فوق برای سرمایه‌گذاری در تاریخ نگارش این متن است. قاعدتا در صورت استقبال بیش از حد سرمایه‌گذاران، شرایط وزارت نیرو در این زمینه سخت‌گیرانه‌تر خواهد شد. اما افرادی که سریع‌تر تصمیم گرفته و به این بازار ورود کنند سود مناسبی خواهد داشت.

 بخش۲) شرایط و نحوه خرید گواهی سهم



-) متقاضیان از طریق هر یک از روش‌های زیر می‌توانند نسبت به خرید گواهی سهام اقدام نمایند:

1. از محل آورده نقدی (روش واریز متعاقبا اعلام خواهد شد)

2. تبدیل بخش یا کل حق‌السهم نقدی

-) به داوطلبان سرمایه‌گذاری، پس از مشارکت در این پروژه گواهی سهام (گواهی مجازی و موقت سهام) تخصیص داده می‌شود و پس از تشکیل شرکت توسط هیئت موسس، این گواهی سهام تبدیل به سهام شرکت می‌شود.

-) تعداد گواهی سهام قابل واگذاری در این طرح 20000 سهم است.

-) قیمت اولیه هر گواهی در این دوره، 1 میلیون تومان خواهد بود.

-) حداقل تعداد گواهی سهام قابل خرید 4 عدد می‌باشد.

بخش3) تعهدات موسسه


-) جمع‌آوری وجوه و آورده ‌سرمایه‌گذاران به منظور تامین منابع مالی با روش‌های مجاز در اساسنامه موسسه

-) به منظور جلوگیری از افزایش قیمت‌ها، خرید سهام شرکت نیروگاه خورشیدی به نیابت از اعضا و به نام کارگزار یا هریک از شرکت‌های زیرمجموعه کارگزار به صلاحدید موسسه (در این مدت منافع حاصل از سرمایه‌گذاری، متناسب با آورده، متعلق به سرمایه‌گذاران است)

-) تشکیل شرکت جدید و انتقال دارایی‌های خریداری شده به آن

-) انتقال سهام شرکت ثبت شده به سرمایه‌گذاران

-) تلاش برای راه‌اندازی پلتفرم به منظور اطلاع‌رسانی، خرید و فروش گواهی سهام و مشاهده دارایی‌ها

-) تضمین بازخرید گواهی‌ در دوره استقرار و گذار با روش زیر:

-) هر روز: بر اساس عرضه و تقاضا در پلتفرم توسط سایر سرمایه‌گذاران

-) هر ماه: براساس آخرین قیمت کارشناس رسمی معتبر اخذ شده توسط کارگزار (اعتبار زمانی گزارش کارشناسی رسمی از زمان صدور 6 ماه است)

-) ارایه گزارش پیشرفت طرح به ‌سرمایه‌گذاران هر سه ماه یکبار (این گزارشات شامل کلیه تراکنش های حساب پروژه نیز می‌باشد)

-) تشکیل هیئت موسس برای تشکیل شرکت سهامی (11 نفر از میان ‌سرمایه‌گذاران با بیشترین مبلغ واریزی، 5 نفر با حق رای و مابقی بدون حق رای به ترتیب میزان آورده سرمایه‌گذار)

-) تنظیم اساسنامه و هرگونه وضع مقررات تا بیش از ثبت شرکت جدید توسط هیئت موسس انجام خواهد شد.

-) سرمایه‌گذاران دوره فعلی، در افزایش سرمایه‌های آتی دارای حق تقدم خواهند بود.

-) تلاش برای ایجاد زیر ساخت لازم بازار ثانویه خرید و فروش گواهی طبق قرارداد

-) پس از ثبت شرکت تمامی تصمیم‌گیری‌ها در مجمع عمومی انجام خواهد شد و اختیارات هئیت مدیره نیز طبق نظر جمع عمومی و قانون تجاری مشخص می‌گردد.

مستندات پروژه







ریسک‌های پروژه



ممکن است خرید سهام در آینده با قیمت متفاوت مقدور گردد. لکن برای خرید سهام تا در این مرحله، مزایا و معایب ذیل متصور است:

مزایا (ریسک‌های مثبت) خرید سهام در این مقطع و به صورت فوری

-) در صورت افزایش نرخ ارز به علت تورم یا جنگ، قیمت سهام افزایش می‌یابد.

-) در سناریویی که آرزومندیم محقق نشود (ادامه جنگ و آسیب به سایر نیروگاه‌های کشور)، قیمت سهام افزایش می‌یابد (افزایش ناترازی به علت اثرات جنگ و در نتیجه افزایش نرخ فروش برق).

ریسک‌های منفی خرید سهام در این مقطع و به صورت فوری

-) احتمال آسیب به دارایی های شرکت به علت جنگ و ... (احتمال محدود به دلیل توزیع پنل‌ها در مساحت بالا)

-) درصورت کاهش نرخ ارز، کاهش ارزش ریالی شرکت محتمل است.

نحوه اداره سرمایه‌های جمع شده از اعضا



-) هیئت موسس از میان اعضا تشکیل شود.

-) با نظر موسسین شرکت سهامی متشکل از سرمایه‌گذاران تاسیس می‌شود.

-) شرکت سهامی مرتبط طبق قانون تجارت فعالیت می‌نماید.

چه افرادی و با چه منابعی می‌توانند در پروژه سرمایه‌گذاری نمایند؟

1. با چه منابعی می‌توان در طرح نیروگاه خورشیدی سرمایه‌گذاری کرد؟

حق‌السهم‌نقدی وآورده نقدی شخصی قابلیت سرمایه‌گذاری دارد. این موارد با اختیار اعضا می‌باشد (هدیه ماده 43 نیز اختیارا برای پروژه قابلیت استفاده داشت که زمان استفاده از آن در مرحله اول تامین مالی به پایان رسید).

2. آیا افراد در آستانه بازنشستگی یا بازنشسته هم می‌توانند در طرح سرمایه‌گذاری کنند؟

 کلیه اعضای موسسه می‌توانند در پروژه سرمایه‌گذاری نمایند.

3. اگر از موسسه خارج شویم، سرمایه‌گذاری انجام شده در نیروگاه چه می‌شود؟

  سرمایه‌گذاری در نیروگاه پس از دریافت گواهی موقت سهام مستقل از عضویت در موسسه می‌باشد.

مسائل اجرایی و فنی



1. نحوه انتخاب نیروگاه مورد سرمایه‌گذاری به چه شکل بوده است؟

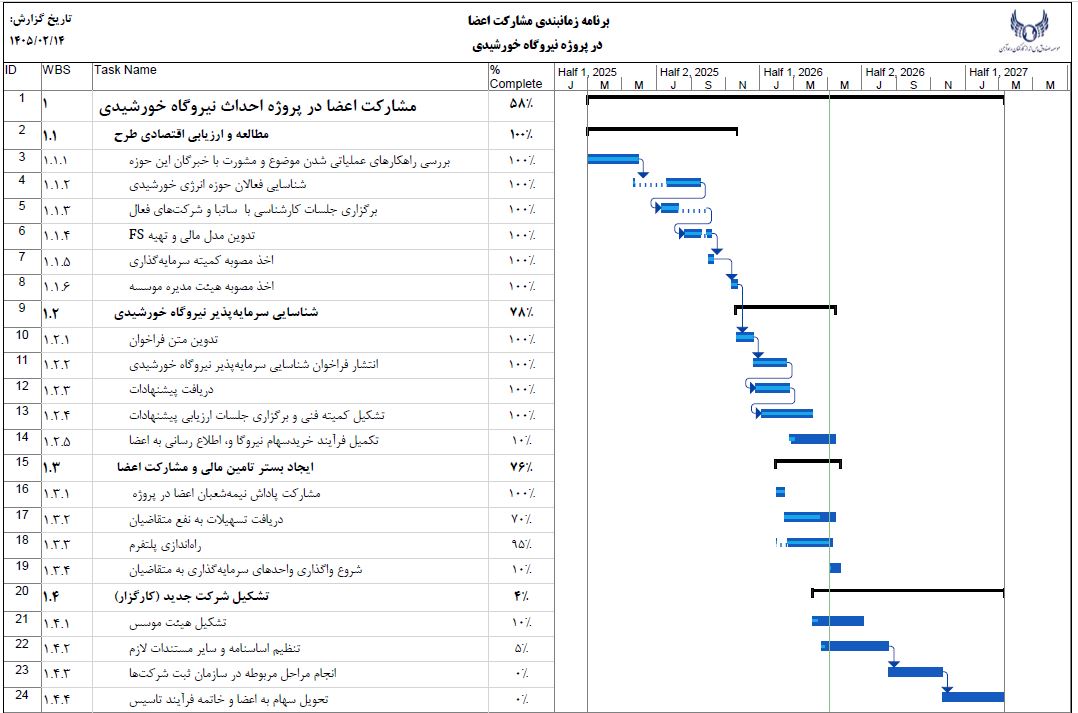

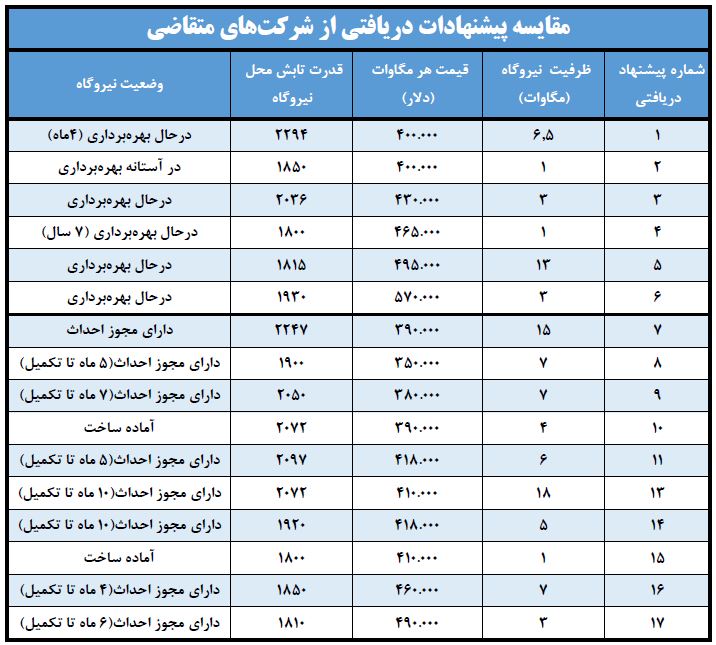

 کمیته فنی از تاریخ 5 بهمن جلسات خود را آغاز کرده و در قالب 9 جلسه شاخص‌های ارزیابی نیروگاه‌ها را بررسی و اولویت‌های خود را مشخص کردند. با دریافت پیشنهاد 13 شرکت، اولویت‌بندی پیشنهادات انجام و گزینه‌های منتخب معرفی شد.

2. اعضای کمیته فنی برای انتخاب نیروگاه شامل چه افرادی بوده است؟

-) دو نفر نماینده از اداره کل ساختمان تاسیسات راه آهن

-) نماینده‌ی سازمان انرژی های تجدید پذیر

-) معاون فنی و مهندسی یکی از بزرگترین نیروگاه برق کشور

3. اطلاعات فنی نیروگاه منتخب چیست؟

-) نیروگاه خورشیدی 13.5 مگاواتی در زمینی بالغ بر 20 هکتار در استان یزد که در فاز اول آن 6.5 مگاوات در بهمن ماه 1404 به بهره برداری رسیده است.

-) شدت تابش محل نیروگاه 2294 کیلو وات ساعت بر متر مربع می باشد که جزو پرتابش ترین نقاط کشور و جهان محسوب می شود و اصطلاحا در منطقه بهشت نیروگاه‌های خورشیدی قراردارد.

-) دمای میانگین 18 درجه .

-) 80% تابش مستقیم و 20% تابش پراکنده که نشان دهنده ی روزهای آفتابی بسیار زیاد و بدون سایه در محل نیروگاه می باشد.

-) برند پنل ae solar  ( n type , Topcon ) 580 واتی تعداد 11232

-) برند اینورتر sineng  ، 275 کیلو واتی تعداد 26 عدد

4. بازدید فنی نیروگاه منتخب انجام شده است؟ نتایج چه بوده است؟

بازدید تخصصی نیروگاه با هدف بررسی فنی تجهیزات، ساخت و کیفیت نیروگاه توسط یکی از همکاران متخصص در اداره کل ساختمان و تاسیسات راه آهن انجام پذیرفت و این نیروگاه به عنوان یکی از با کیفیت ترین نیروگاه های حال حاضر کشور توسط کارشناس مربوطه معرفی گردید.

سرمایه‌گذاری در پروژه

1. آیا برای سرمایه گذاری وام گرفته می‌شود؟ شرایط و ضوابط آن به چه شکلی است؟

بله؛ وام به سرمایه‌گذاران نیمه شعبان در این پروژه تعلق می‌گیرد. مبلغ وام حداقل 15 میلیون تومان، بازپرداخت یکساله با درصد سود 23 درصد بوده و اقساط آن توسط سرمایه‌گذار پرداخت می‌گردد. موسسه ضامن اعضا برای دریافت وام خواهد بود (اعضایی که اندوخته بیش از مبلغ وام دارند). هدیه نیمه‌شعبان و وام مربوطه از طرف اعضا در نیروگاه خورشیدی سرمایه‌گذاری خواهد شد. .

2. شرکت جدید با چه اساسنامه و قوانینی اداره می‌گردد؟

اداره شرکت در چاچوب قانون تجارت و با تنظیم‌گری هیئت موسس می‌باشد.

3. نحوه سرمایه گذاری در طرح به چه صورت است؟

استفاده از حق السهم از طریق پیامکی انجام می‌شود و واریز نقدی با پلتفرم بام یار درقسمت پروژه نیروگاه خورشیدی انجام می‌شود.

4. برای دریافت وام چه اقدامی باید صورت گیرد؟

اطلاعیه برای تکمیل مدارک منتشر می‌گردد و متقاضیان باید اطلاعات و فرم های مربوطه را تکمیل و درخواست وام را اعلام فرمایند.




فرم درخواست وام نیروگاه خورشیدی

اعضای محترم برای دریافت وام مربوط به نیروگاه خورشیدی، می‌توانند اطلاعات فرم زیر را تکمیل نمایند.

کپچا امنیتی
